Dienstag, 31. Mai 2016

Kabelsalat

Nachdem wir an den letzten Wochenenden viele Stunden in die Planung von Steckdosen, Lichtschaltern, Außenbeleuchtung und Lichtauslässen investiert haben, war am Montag die Besprechung von Elektriker und Bauherr auf der Baustelle.


Unsere Ideen und Wünsche wurden besprochen, einige hilfreiche Tipps gegeben und dann fast alles zu unserer Zufriedenheit ausgeführt. Nun sind Massen an Kabeln und Dosen in den Wänden eingelassen und warten darauf verputzt zu werden.

Zusätzlich wurden auch jede Menge Netzwerkkabel im Haus verteilt, sodass wir in jeder erdenklichen Ecke bis hoch in den Dachstuhl die Möglichkeit haben, Geräte kabelgebunden zu steuern. Selbst der Kühlschrank und die Waschaschine/Trockner könnten (sofern wir irgendwann entsprechende Geräte besitzen) über Netzwerk gesteuert werden. In Summe wurden knapp 300 Meter(!) feinste Draka CAT-7 Duplex Leitungen gezogen, womit wir in Zukunft bis zu 10 GBit/s pro Leitung übertragen können und somit für schnelles Internet über FTTH (Glasfaser), Smarthome, IoT und dergleichen gerüstet sind. Da die Netzwerkkabel nicht in Leerrohren liegen, hat der Bauherr das Netzwerk lieber von vorne herein etwas großzügiger ausgelegt ;-).





Samstag, 28. Mai 2016

Die Sohle wurde abgeklebt

Eigentlich warten wir darauf, dass mit dem WDVS angefangen wird, denn die Handwerker hierfür sind auch für den Innenputz und die Sohlbänke (komplizierterer Begriff für Außenfensterbänke) zuständig. Diese Arbeiten sollen bis zum 10.06. fertig sein - also in 2 Wochen!

Gestern sind wir zu einem großen Baumarkt in der Nähe unserer Baustelle gefahren und haben deshalb einen Zwischenstopp beim Haus eingelegt. Leider war vom WDVS noch nichts zu sehen. Als wir die Haustür öffneten, kam uns stattdessen ein sehr unangenehmer Geruch entgegen. Der ganze Boden im Erdgeschoss wurde mit Bitumenbahnen ausgelegt. Dies ist notwendig, um aufsteigende Feuchtigkeit aus der Bodenplatte zurückzuhalten. Somit können in der nächsten Woche die Elektro- und Sanitärvorinstallationen planmäßig stattfinden.






Da unter den Mauern und in den Übergängen der Räume bereits von den Maurern Bitumenbahnen gelegt wurden und diese Stellen bereits völlig verstaubt sind, sieht es teilweise so aus, als ob Flächen vergessen wurden. Auch wir mussten teilweise zweimal schauen, ob auch überall richtig abgedichtet wurde.

Dienstag, 24. Mai 2016

Dach, Trockenbau und Fenster

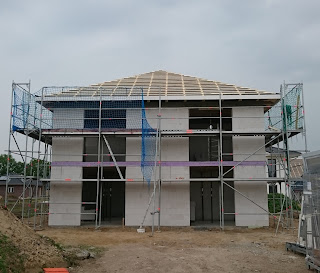

Jetzt geht alles schnell... Innerhalb von zwei Tagen hat unser Häuschen Dach, Decke im OG und Fenster bekommen. Nun braucht man einen Schlüssel, um hinein zu kommen...ein gutes Gefühl ;-)

Unser Gutachter war heute auch auf der Baustelle und war mit den Ausführungen sehr zufrieden.

Wenn es so gut läuft, macht Bauen richtig Spaß!

Morgen geht es los mit dem WDVS und 3 Firststeine müssen noch geliefert werden.










Samstag, 21. Mai 2016

Die Regenrinnen sind dran...

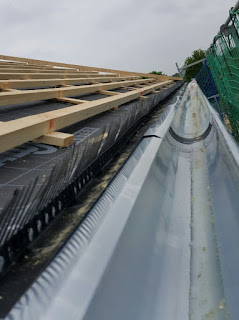

Gestern waren wir kurz auf der Baustelle, da der Bauherr die Arbeiten am Dach noch nicht bewundern konnte. Und siehe da... schon wieder eine Neuheit: Die Dachrinnen wurden bereits montiert.
Da die Regenfallrohre erst nach dem Anbringen des Wärmedämmverbundsystems (WDVS) montiert werden können, sind provisorisch Kunststoffrohre (ähnlich einer langen Plastiktüte) angebracht worden.
Regen für einen Livetest wurde uns auch direkt geliefert ;-)



Mittwoch, 18. Mai 2016

Die Zimmerer waren fleißig...

Heute waren unsere fleißigen Zimmermänner auf der Baustelle und haben den Dachstuhl für den Dachdecker vorbereitet (Unterspannbahnen, Stirnbretter, Dachlatten). Der Dachdecker ist für Montag fest eingeplant, damit am Dienstag die Fenster eingebaut werden können. Es läuft gerade bei uns ;-) Wir hoffen es geht so weiter!!!







Sonntag, 15. Mai 2016

Erste Ideen für die Gartengestaltung

Da im Haus zurzeit noch keine Eigenleistungen möglich sind, habe ich mir schon erste Ideen zur Gartengestaltung gemacht.

Da wir beide Vollzeit Arbeiten und nicht unsere gesamte Freizeit im Garten verbringen möchten, soll es ein pflegeleichter Garten werden.
Das zweite Kriterium ist der reine Einsatz von ungiftigen Pflanzen. Viele hübsche Gewächse und Hecken sind giftig (Eibe, Thuja, Hortensien, Buchsbaum, Rhododendron, Kirschlorbeer, Eisenhut, Engelstrompete, Goldregen, Oleander u.v.m.)
Da unsere Hündin gerne Mal auf einem Stock herum kaut und der Meinung ist, dass alles was auf dem Boden liegt fressbar sei, achten wir bei der Auswahl der Pflanzen auf ihre Ungiftigkeit.
Als alternative ungiftige Pflanzen für eine Hecke stehen zurzeit folgende Gewächse in der engeren Wahl:
  • Alpenjohannisbeere (wächst auf jedem Boden und das in voller Sonne und im vollem Schatten gleich gut)
  • Hainbuche (klassisches Heckengehölz)
  • Bambus (nutzen wir auf unserer Terrasse zurzeit als Sichtschutz)
Ansonsten wird es ein paar schön blühende Büsche (Hibiskus, Flieder,...) und Blumen geben.

Bei dem Lesen in einem anderen Baublog bin ich auf einen Online-Gartenplaner gestoßen: Gardena Gartenplaner. Erste Ideen konnte ich somit einmal bildlich festhalten:

gez. die Bauherrin

Samstag, 14. Mai 2016

Anlieferung Fenster und Haustür

Eine weitere Neuigkeit: Die Fenster, Rollläden und Türen (Haustür und HWR-Tür) wurden angeliefert. In 1 ½ Wochen soll mit der Montage begonnen werden.

Jede Menge Fenster, die später fleißig geputzt werden wollen ;-)


Freitag, 13. Mai 2016

Richtfest


Heute, am Freitag den 13.5. war es soweit. Nach der Arbeit ging es für uns durch Stau und stockenden Verkehr zur Baustelle. Auf dem Weg wurden Brötchen, Bierzeltgarnituren und Richtkrone abgeholt sowie Grillfleisch und Würstchen eingekauft. Kurzer Zwischenstopp zu Hause, um Salate, Kuchen & Co. mitzunehmen und im Turbotempo Kaffee zu kochen. Danke an meinen Vater und seine Lebensgefährtin für die Unterstützung hierbei.

Auf der Baustelle angekommen warteten bereits die Zimmersleute ungeduldig darauf, endlich den Richtspruch aufsagen zu können. Ihr Chef hatte nämlich vergessen, dass wir den Richtfesttermin nicht um 15 Uhr sondern um 16 Uhr vereinbart hatten. Somit wurde unsere wunderschöne Richtkrone zügig aufgestellt, der Richtspruch aufgesagt und das Schnapsglas mit einem Zimmermannshammer zerschlagen. Wir konnten die drei Handwerker noch zu Kaffee und Kuchen überreden, wonach Sie dann in ihr wohlverdientes Wochenende fuhren.

Im kleinen Familienkreis haben wir dann nochmal den Rohbau samt Dachstuhl bewundert, Kaffee getrunken und Kuchen gegessen. Im Anschluss gab es Leckereien vom Grill.
Danke an den Bauherren, der sich als Grillmeister hervorragend geschlagen hat ;-)

gez. die Bauherrin




Mittwoch, 11. Mai 2016

Das Obergeschoss ist fertig!

Nachdem 2,5 Wochen nichts auf unserer Baustelle passiert ist, haben wir nun diese frustrierende Zeit überwunden.

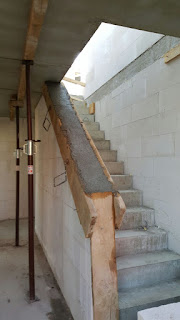

In den letzten Tagen haben die Maurer das komplette Obergeschoss samt Treppenbrüstung errichtet. Heute wurde dann der Ringbalken gegossen, so dass bald der Dachstuhl aufgestellt werden kann.





Auch unser Bauleiter hat sich heute mit einem überarbeiteten Bauzeitenplan gemeldet. Aus diesem geht hervor, wie er die verlorenen 3 Wochen wieder einholen möchte. Wir sind gespannt, ob der Plan nun eingehalten werden kann...
